我队钻探分队开化石龙头矿区1200米超深孔纪实
发布时间:2016年04月07日文章来源: 钻探分队

    2015年11月,我队钻探分队承接了一项重要的施工任务——衢州市开化石龙头金矿深部探矿钻探。该钻孔设计孔深1000m,后期钻孔加深至1200m,钻机配备XY-4型钻机,采用直径75mm绳索取心,超荷载施工的难度前所未有。
    接到施工任务后,分队负责人立即组织施工人员进行了项目研究。针对该钻孔地质构造情况和施工难度,分队对钻机的选择进行了仔细考量,XY-4钻机用直径56mm的钻杆钻进是900m(最深1000m),用直径75mm的钻杆钻进是700m(最深800m),要完成直径75mm的绳索取芯,钻机已经超过钻机本身的最大负荷,如果施工过程中稍有差池,机械极易发生故障,复杂的孔内情况会引发孔内事故,超机械性能作业没有安全保障,要完成1200m的超深钻孔就不能成为现实。
    针对客观存在的困难,为力求钻孔质量和顺利终孔,分队对施工人员进行了合理配置,在钻孔材料的选择上仔细考量,钻孔施工设计结合以往施工的深孔案例进行了深刻的分析,总结成功经验,对照案例与实际情况筛选过滤,吸收可靠的施工技术,并要求各施工人员充分做好技术攻坚的准备,确保钻孔质量的六大指标达到规范和设计要求,为打好2016年标志性钻孔做好各项准备工作。
    钻进期间,分队不断优化施工方案,攻克技术难关,强化施工力量,随时关注机械运行和孔内水压情况,认真剖析岩层构造。分队要求各机长、班长做好进度以及技术标准不间断性总结汇报,针对存在的问题及时预判,深刻分析施工中可能出现的隐患,积极客观评价,认真执行方案,将所有的困难消除在警戒线之外,同时要求各机台人员严格按照操作规程施工,有必要的时候停机检查、发现机械故障时必须及时维修机械设备,在既安全,又可靠的情况下施工。
    在施工中,机台人员严格按照施工程序,控制进尺,保证钻孔岩矿芯的采取率,每一块成功取得的岩芯,对于他们来说都是十分的珍贵。由于钻孔的施工时间基本都在冬天,在零下五、六度的野外,沉重的钻机,冰冷的环境,还有泥泞的衣衫,对于施工人员来说都是一种考验。早班的同志, 6点钟就要起床步行一个小时山路去接班,直到下午6点才交班;夜班的同志,更是面临着酷寒的雪上加霜,他们强忍着刺骨的寒风等待黎明的到来。安装钻塔时,他们站在寒风刺骨的钻塔上,一坚持就是几个小时,最艰苦的莫过于提下大钻时,这时分队准备的棉衣和木炭已不能用来取暖了,他们一忙就是两、三个小时,如果孔深在800m以上,提下大钻一般就得七、八个小时,面对湿淋淋的钻杆,带着湿淋淋的手套,没有经历过这种工作环境的人是无法想象的,让他们坚守不懈的不再是他们的身体,而是他们作为一名地质人员无私奉献和坚忍不拔的“三光荣”精神。钻探工作者这个特殊而重要的群体,始终扎根在地质工作的最一线,夏酷暑,冬严寒,始终坚守,不改初心,祖国的深部宝藏就在他们的辛勤汗水和粗糙的手心中被逐渐的提取和探明,为祖国提供矿产资源宝藏的宏伟事业中有他们无私的奉献!
    大队领导也对该项目给予了高度的重视和关注,施工期间,他们多次来到项目部,检查并指导施工情况,慰问和看望项目施工人员,做分队的坚强后盾, 并提出了很多宝贵的建议,要求1200m钻孔在技术上要攻坚克难,在施工细节上要多思考,多总结,多实践,以点为重,以面为细,积累经验,提高团队技术水平,力争保质保量完成1200m钻孔施工任务。

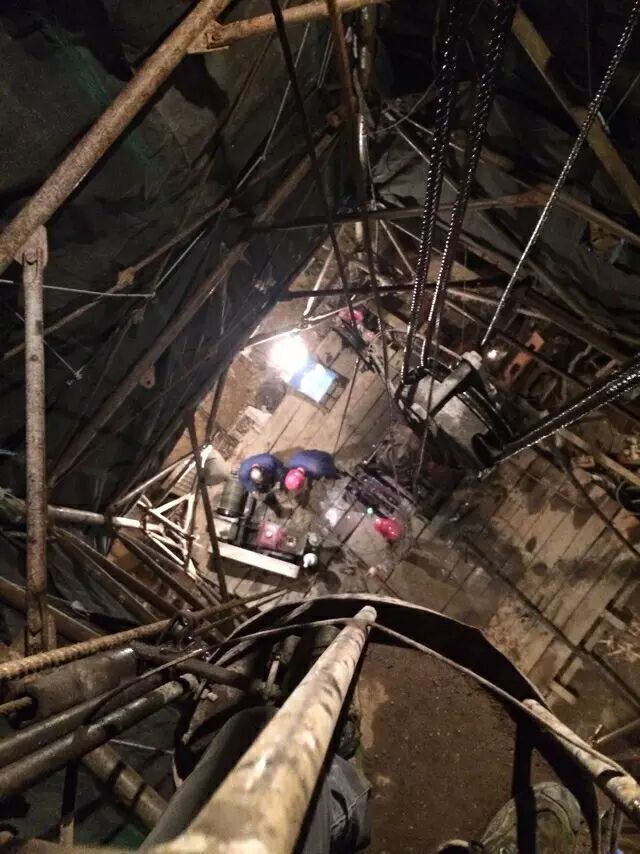

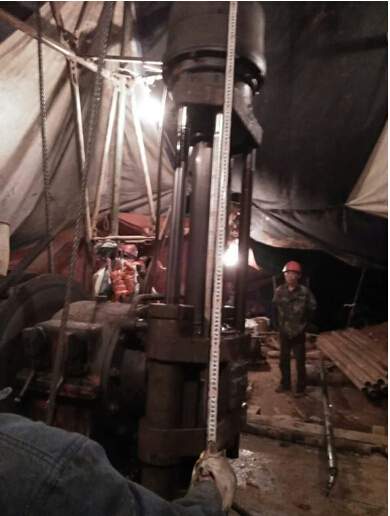

    2016年3月21日,开化石龙头金矿超深孔1200m在负荷高下精度准、施工力量强、技术水平高的保障下“稳、妥、快”地落下帷幕,钻孔的各项技术指标均达到设计和规范要求。这次超深孔的顺利完工不仅为分队在今后的钻探施工中提供了宝贵的实践经验,更为重要的是为我队的钻探工作增强了信心、树立了标杆,凝聚了力量,为今后的钻探施工打下了坚实的基础。 石龙头金矿深部探矿钻机钻塔
